Американската държавна банка за експортно застраховане "Ексим" е обещала да започне работа по структурирането на заем за изграждането на VІІ блок на АЕЦ "Козлодуй" по американската технология AP-1000 на компанията "Уестингхаус". Това съобщиха от Министерството на енергетиката във вторник след среща в САЩ на служебния енергиен министър Владимир Малинов с с Рита Люис – председател на борда на директорите и президент Експортно-импортната банка на Съединените американски щати (EXIM Bank).
Люис е заявила, че банката ще стартира действия на оперативно ниво, за да осигури финансиране съгласно графика на парламента за изграждането на новата мощност. Според него следващото лято трябва да е подписан договорът за построяването на реактора съвместно с "Уестингхаус" и корейската "Хюндай. Блокът трябва да заработи в края на 2034 г. Цената обаче все още не е ясна, но коментарите на предишните управляващи бяха за около 14 млрд. долара или евро за два реактора.
"Уверен съм, че с присъединяването на банка от ранга на "Ексим" в проекта, той ще е още по-привлекателен и за други финансиращи институции", подчертал министър Малинов. По време на разговора бяха набелязани необходимите стъпки за ускоряване на процеса по финансиране. Какъв ще е неговият размер обаче не се посочва.

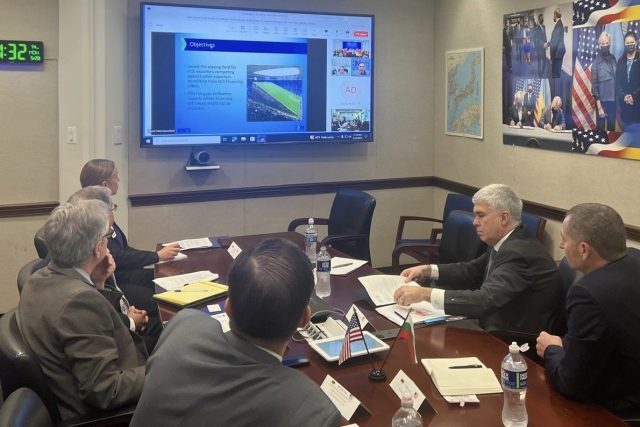

Срещата с "Ексим банК" е станала след проведено преди това заседание на Управляващия комитет по Междуправителственото споразумение между България и САЩ за сътрудничество по проекта за изграждане на нова ядрена мощност на площадката на АЕЦ "Козлодуй" и ядрената програма за граждански цели на България. То е първото и се е състояло в Департамента по енергетика на САЩ във Вашингтон. В него е участвал и Петьо Иванов, шеф на проектната компания "АЕЦ Козлодуй – Нови мощности", която ще е инвеститор в проекта. От американска страна пък се е включил помощник-секретарят по международните въпроси в Департамента по енергетиката на САЩ Андрю Лайт.
Финалната цена ще е ясна следващото лято
На заседанието е обсъден и изборът на "Хюндай", за изпълнител на проектирането, изработването, доставката и монтажа на оборудването на VІІ блок и въвеждането в експлоатация на новия блок.
В момента проектът е на етап приключено първоначално инженерингово проучване и проектиране за изграждането на VІІ блок, договор за което бе сключен между "АЕЦ Козлодуй – Нови мощности" и "Уестингхаус". То трябваше да даде приблизителна цена за ядрения остров на новата мощност, но предстои тя да бъде уточнена в ново инженерингово проучване, за което договор трябва да се сключи до юли 2024 г., според приет от парламента график. Това изследване ще бъде проведено съвместно от "Уестингхаус" и "Хюндай", която бе избрана също от парламента за строител на новия реактор.
"Предстои уточняване на обхвата на инженеринговите дейности и по-конкретно оборудването извън ядрения остров – турбини, парогенератори, ще има ли охладителни кули или не и други детайли", коментира пред Mediapool Валентин Николов, изпълнителен директор на АЕЦ "Козлодуй", която притежава проектната компания за новите ядрени мощности.
Реално от новото инженерингово проучване ще стане ясна крайната цена на VІІ блок, която ще е от две компоненти – стройността на технологията AP-1000 на "Уестингхаус" и цената на проектирането, изработването и монтажа на оборудването и въвеждането му в експлоатация. Втората част обаче зависи и от превъзлагането на 30 процента от дейностите по строеж на български фирми, каквото задължение ще има "Хюндай", пак според изискването на парламента. Той също така задължи правителството да се търси твърда цена и конкретен ангажимент със срок за пускането на VІІ блок, което трябва да стане до края на 2034 г.
Всичко това ще стане ясно най-рано следващото лято.
Структурира се финансирането
Още от сега обаче се коментира и финансирането на проекта. Собственикът на АЕЦ "Козлодуй" – "Българският енергиен холдинг", вече наля 1.5 млрд. лв. в проектната компания, а правителството заложи още в тазгодишния бюджет държавни гаранции за 3 млрд. лв., които да се ползват за тегленето на заеми за новата атомна мощност.
Има и решение на Народното събрание, според които приходите от продажбата на оборудването за АЕЦ "Белене" в Украйна ще отидат единствено за новия VІІ блок и VІІІ блок, какъвто също се планира на територията на АЕЦ "Козлодуй". То е било припомнено от Владимир Малинов на американските партньори. Пак според изискването на депутатите сделката с Украйна не може да стане на цена под 1.2 млрд. лв., колкото "Националната електрическа компания" плати на руската "Атомстройекспорт" за изработката на беленските реактори.
Доколкото обаче обявената от бившото правителство на Николай Денков търсена цена за двата реактора е около 14 млрд. долара, или средно по 7 млрд. лв. на блок, проектната компания ще трябва да търси заеми дори извън тези, за които бюджетът ще гарантира.
На Малинов предстоят срещи в САЩ и с Американската корпорация за международно развитие (U.S. DFC) за възможността за финансиране български енергийни проекти. Напълно възможно тя също да се включи в кредитирането на ядрения проект, а от "Хюндай" също се очаква да осигури средства за част от оборудването, което ще доставя за VІІ блок.
Сътрудничество за свежото гориво, ядрените отпадъци и малки модулни реактори
"Сътрудничеството ни с Вашингтон е ключово за развитие на ядрения отрасъл у нас и за постигане на целите, свързани с отговорното използване на ядрената енергия, задоволяването на нуждите от чиста енергия, поддържането на високо равнище на опазване на околната среда", е коментирал българският енергиен министър по време на заседанието на Управляващия комитет за изграждане на нови ядрени мощности.
"България желае ядрената ѝ програма да продължи да отговаря на най-високите стандарти за ядрена безопасност, сигурност, надеждност и ефективност. Страната ни има сериозен интерес от използването на експертизата на правителствените експерти, регулаторните органи и ядрената индустрия на САЩ при поддържането на тази цел", допълва той, цитиран от пресцентъра на ведомството.
Обсъдено е било и сътрудничество между страните за управлението на отработеното ядрено гориво и радиоактивните отпадъци от дейността на АЕЦ "Козлодуй", както и възможността България да се възползва от американските технологии на малките модулни реактори за производство на чиста енергия.
Като пример за вече постигната диверсификация в дългосрочен план за българската атомна централа Владимир Малинов е изтъкнал стратегическото значение на вече доставените първи количества свежо ядрено гориво, произведено от "Уестингхаус" за АЕЦ "Козлодуй".
Предстои първото частично слагане на касетите с новия вид гориво, които ще работят едновременно с вече заредените в предишни години руски касети. В момента V блок на ядрената ни централа се намира в годишен планов ремонт, по време на който ще стане и смяната на една четвърт от горивото с новото.
Ключови думи
За честна и независима журналистика
Подкрепи Mediapool.bg с 5€, за да разчитате и занапред на независима, професионална и честна информационно-аналитична медия.
10 коментара
Екипът на Mediapool Ви уведомява, че администраторите на форума ще премахват всички мнения, съдържащи нецензурни квалификации, обиди на расова, етническа или верска основа.
Редакцията не носи отговорност за мненията, качени в Mediapool.bg от потребителите.
Коментирането под статии изисква от потребителят да спазват правилата за участие във форумите
Прочетете нашите правила за участие във форумите.
За да коментирате, трябва да влезете в профила си. Ако нямате профил, можете да серегистрирате.
В отговор на #3588694
В отговор на #3588663
В отговор на #3588663
В отговор на #3588614
