Спасяване на разследваните сондажи в "Чирен": Отсрочка за европомощта и поетапно изграждане

1 коментар

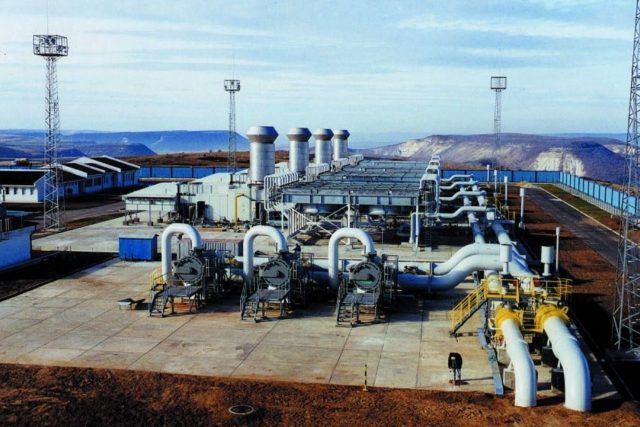

Газохранилище Чирен

Проектът за разширяването на капацитета на газохранилището в Чирен до 1 млрд. куб. м ще бъде спасяван с поетапно изграждане на новите сондажи и ще искаме от Европейската изпълнителна агенция по климат, инфраструктура и околна среда (CINEA) да удължи срока за предоставения на държавния газов оператор "Булгартрансгаз" грант от 78 млн. евро за реализацията на забавения проект.

Това стана ясно от думите на служебния министър на енергетиката Владимир Малинов, който допреди това бе шеф на "Булгартрансгаз" (БТГ) в отговор на парламентарни питания в четвъртък.

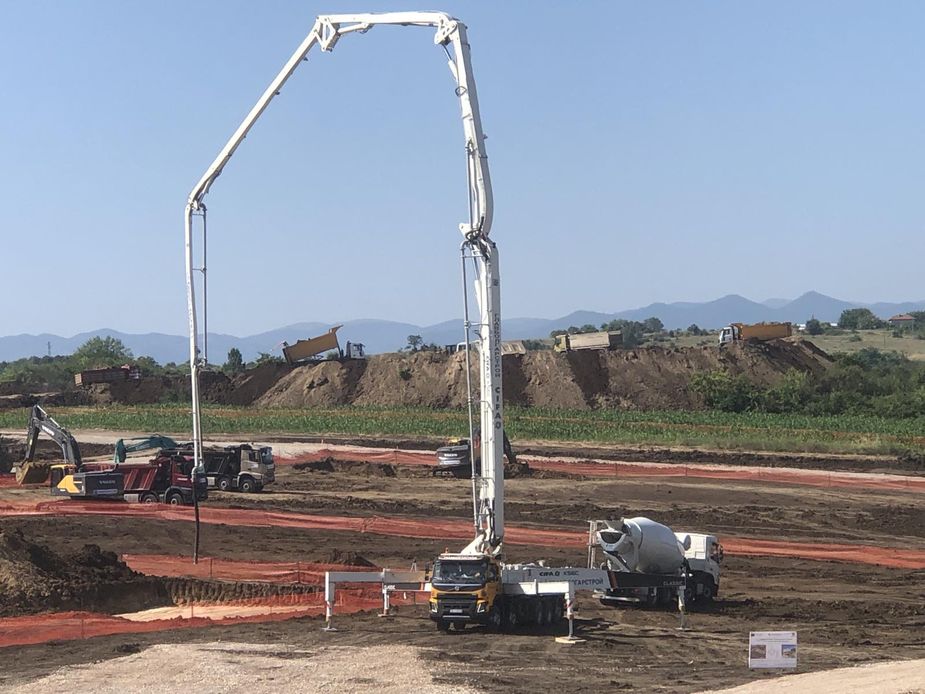

Проектът, по който се работи от години и трябваше да бъде приключен в края на настоящата година, в момента буксува, след като през лятото Европейската прокуратура влезе в БТГ за проверка дали има злоупотреби с предоставените европейски средства за проекта при промяната на вида на новите 10 експлоатационни и 3 наблюдателни сондажа. В обществената поръчка бе записано десетте сондажа да са са вертикални, но в подписания с дружество на "Главболгарстрой" (ГБС) договор те станаха хоризонтални.

През октомври стана ясно, че договорът с ГБС е прекратен по взаимно съгласие, а БТГ обяви пазарни проучвания за стойността на три сондажа. Индикативните оферти за изграждане на един нов сондаж са между 8 и 24.550 млн. лв. и тя трябва да станат основа за обявяване на нова обществено поръчка, което се очаква да стане до края на тази година.

Все още не са ясни намеренията на "Булгартрансгаз" за структурата на обществената поръчка – дали ще е на лотове за по-бързо изграждане на сондажите, но Малинов каза сега, че това ще стане поетапно и за новия подход е информирана CINEA. В какъв срок може да се очаква завършването на разширението той не коментира.

Реално увеличаването на капацитета се извършва на три части – инсталиране на нови компресорни станции в "Чирен"– т.нар. надземна част, нов газопровод до връзката с газопреносната система при козлодуйското село Бутан и подземните сондажи. Газопроводът вече е готов, през първото тримесечие на 2025 г. ще приключи работата и по компресорните станции, но най-важната част от проекта – новите сондажи, където да се нагнетяват допълнителните количества, не е ясно кога ще приключи.

Предоговарянето на срока на гранта от CINEA е необходимо, защото в момента финансирането е разделено на две – за надземните и за подземните съоръжения, а вторите се забавят и трябва удължаване на срока на изпълнението.

Министърът обяви пред депутатите, че си е поставил за цел от следващия отоплителен сезон – тоест октомври 2025 г., да се увеличи капацитетът за нагнетяване и съхранение на природния газ, а след завършване на сондажите – и на капацитета за добив.

подкрепете ни

За честна и независима журналистика

Подкрепи Mediapool.bg с 5€, за да разчитате и занапред на независима, професионална и честна информационно-аналитична медия.

1 коментар

Екипът на Mediapool Ви уведомява, че администраторите на форума ще премахват всички мнения, съдържащи нецензурни квалификации, обиди на расова, етническа или верска основа.

Редакцията не носи отговорност за мненията, качени в Mediapool.bg от потребителите.

Коментирането под статии изисква от потребителят да спазват правилата за участие във форумите

Прочетете нашите правила за участие във форумите.

За да коментирате, трябва да влезете в профила си. Ако нямате профил, можете да серегистрирате.



  1. Ганди
    #3661691
    Малинов съсипа България с работата си за национална сигурност на… русия! Само тя печели от продажби, а не капацитет за складиране.

Препоръчано от редакцията
