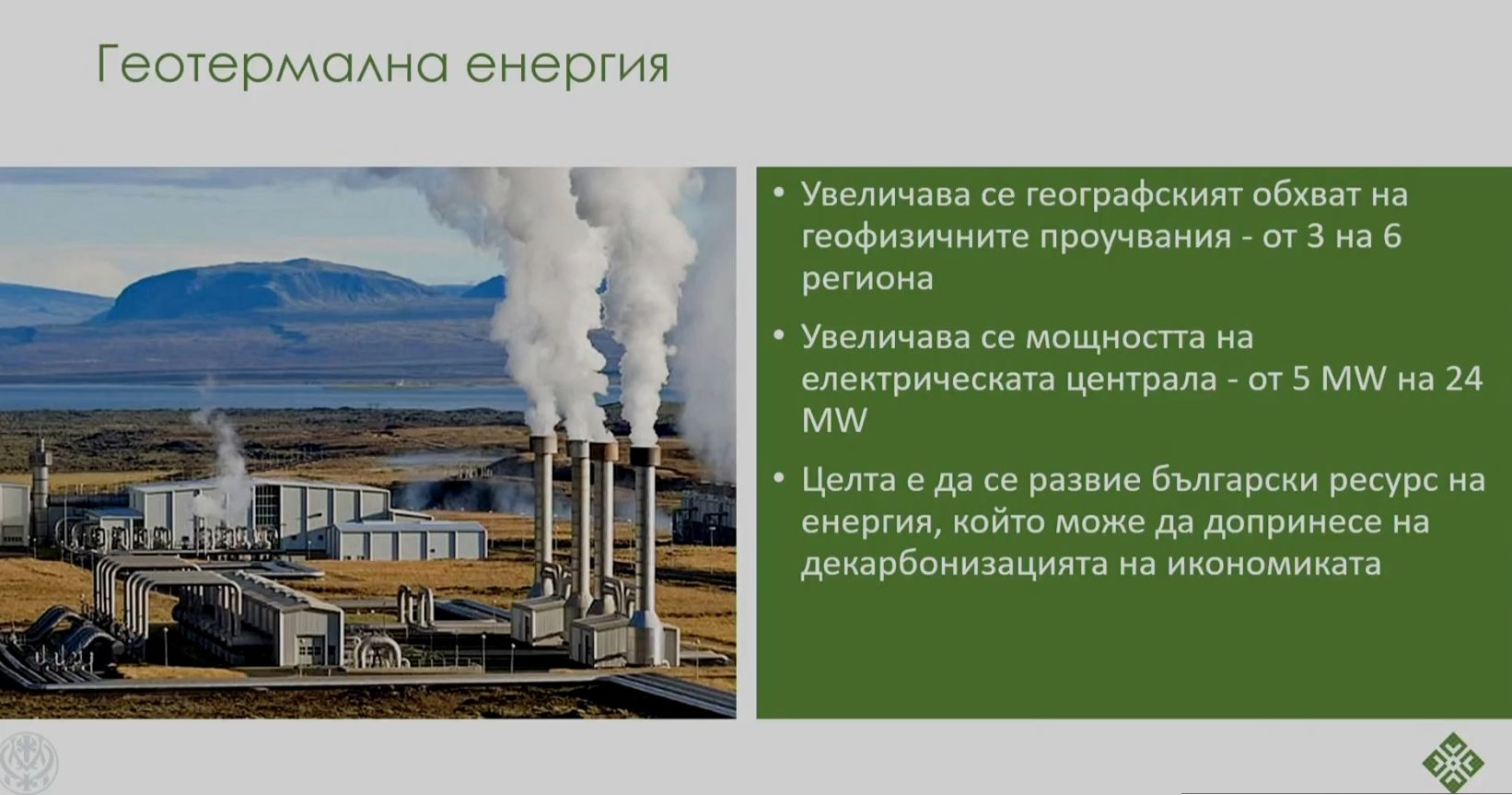

България ще удвои регионите, в които ще извършва проучвания за потенциала на геотермалните си находища със средства от Плана за възстановяване и развитие. От последната му версия, представена в петък, става ясно, че такива сондажи ще се правят в 6 района на страната, а не в три, както бе заложено във версията на плана от октомври 2021 г. Целта е да се развие българският ресурс на енергия, който може да допринесе за декарбонизацията на икономиката, обяви вицепремиерът Асен Василев.
За целта вече са проведени срещи с няколко компании, които са изграждали геотермални централи в съседна Турция през последните 4-5 години. Едната с мощност 350 мегавата, а другата – 300 мегавата. Самите компании са посочили, че геофизиката на Южна България е сходна с тази в Турция, където те оперират. Проблемът е, че българските сондажи са от 80-те години на миналия век и са доста плитки. Дълбочината им е между 800 и 1800 метра, докато в Турция са правени сондажи на дълбочина между 2000 и 3000 метра.
Със сигурност сондажи ще се правят и в Северна България. Още през миналото лято бе посочено, че четири села в Северна България – Дългоделци и Септемврийци от монтанските общини Якимово и Вълчедръм, Софрониево във врачанската община Мизия и ловешкото село Умаревци, са места, за които има данни, че разполагат с геотермален потенциал на дълбочина 4500 – 4800 м. В тях ще се извършат проучвателни сондажи от Техническия университет в София и Агенцията за устойчиво енергийно развитие.

"Около 3 млн. евро на мегават е самото изграждане на централата. А оперативните разходи са между 1 и 3 цента на киловатчас, т.е. между 15 и 40 лева на мегаватчас”, уточни Асен Василев в петък.
От думите на вицепремиера стана ясно, че България се готви освен да удвои районите за проучвания и да изгради две централи, работещи въз основа на геотермалната енергия. Едната – топлинна, другата – електрическа.
“Вероятно ще се концентрираме с партниране за геотермалната енергия с компании от Турция. След намирането на конкретните данни и при производство на електроенергия позитивите ще бъдат няколко. Първо, ако температурата позволява цената ще е доста по-атрактивна отколкото е в момента. И второто – ще доведе до сериозна децентрализация. Т.е. производството на електроенергия няма да е концентрирано в АЕЦ “Козлодуй” и в Маришкия басейн”, каза енергийният министър Николов.
Министърът посочи, че в момента заради тази концентрация преносът е доста сериозен към големите градове и води до сериозни загуби по трасето.
"Половината, ако се спести от това нещо, а то е възможно, означава, че все едно сме си построили един нов реактор в “Козлодуй". Такъв е мащабът”, добави той.
Батерии ще съхраняват енергията

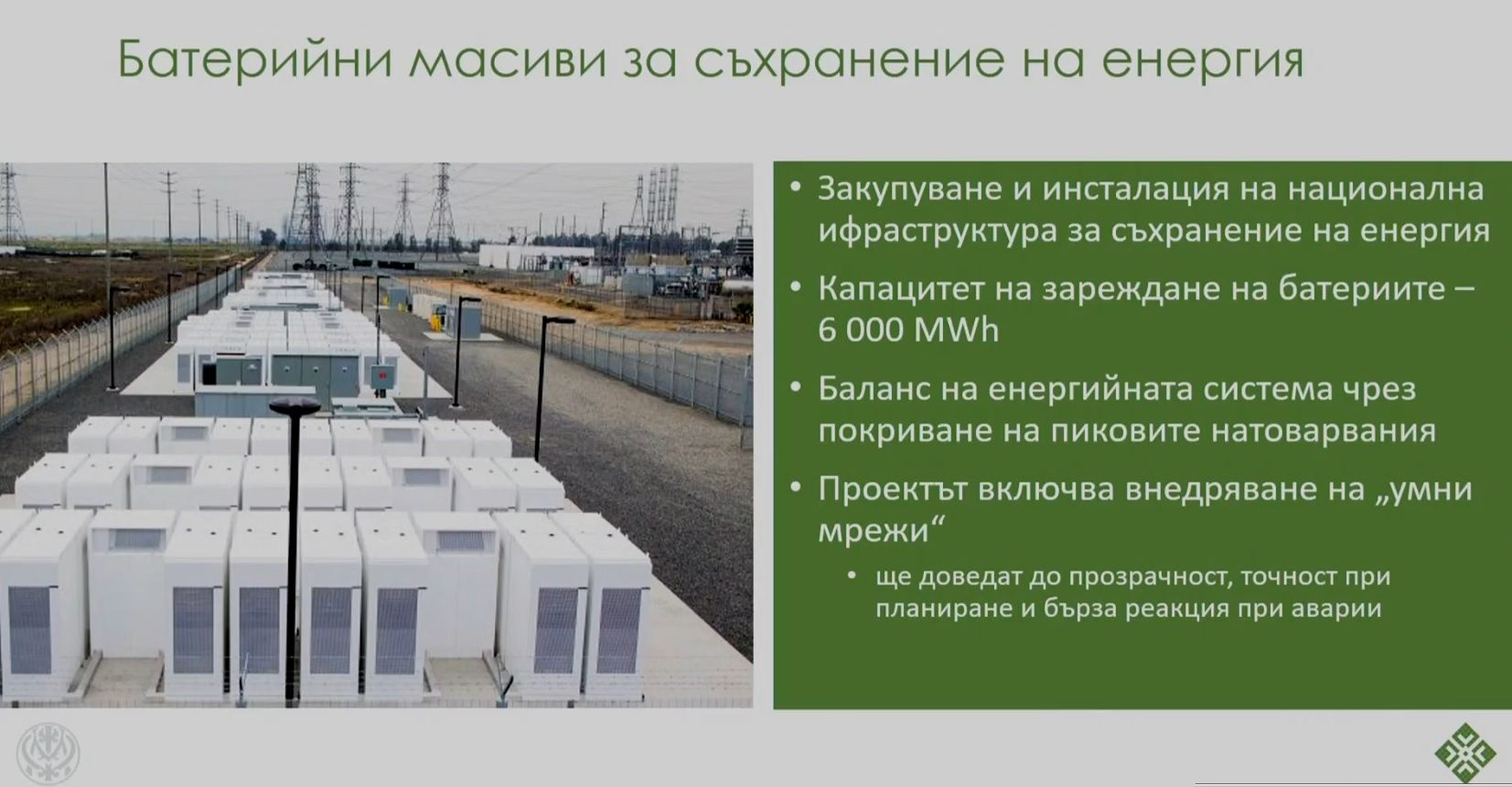

Другият нов проект в Плана за възстановяване и устойчивост е за изграждане на батерии за съхранение на енергия. Mediapool вече описа детайли около замисъла на проекта. Капацитетът на зареждане на батериите се планира да достига общо до 6000 мегаватчаса. Вицепремиерът Асен Василев направи сравнение със съществуващи в момента мощности и посочи, че това дефакто е България да разполага с още един ПАВЕЦ.
"Поради концентрацията на производството на ток в АЕЦ “Козлодуй” и в Маришкия басейн, България има възможност да изнася огромно количество електроенергия, което не е най-ефективния метод, нито за индустрията, нито за нас като производство”, каза министър Николов по време на публичното обсъждане в петък. Той посочи, че вместо да се изнася тази енергия може да се съхранява и да се използва, когато има необходимост от нея.

“Ако се справим с този проект, цената на електроенергията в България ще е значително по-ниска от всички регионални пазари и на първо място в ЕС. България ще стане единственият пазар, който си балансира изцяло произведената енергия в зелено, като включвам и АЕЦ “Козлодуй”, каза още Николов.
Той добави, че в района на Стара Загора през фонда за Справедлив преход ще се изгради и завод за батерии.
Ключови думи
За честна и независима журналистика
Подкрепи Mediapool.bg с 5€, за да разчитате и занапред на независима, професионална и честна информационно-аналитична медия.
14 коментара
Екипът на Mediapool Ви уведомява, че администраторите на форума ще премахват всички мнения, съдържащи нецензурни квалификации, обиди на расова, етническа или верска основа.
Редакцията не носи отговорност за мненията, качени в Mediapool.bg от потребителите.
Коментирането под статии изисква от потребителят да спазват правилата за участие във форумите
Прочетете нашите правила за участие във форумите.
За да коментирате, трябва да влезете в профила си. Ако нямате профил, можете да серегистрирате.
„Среднодневната работа на ПАВЕЦ „Чаира“ е ограничена от обема на долния изравнител яз. Чаира. Текущият му обем позволява непрекъсната работа от 8.5 часа в генераторен режим и 11 часа в помпен режим. За да се увеличат оперативните възможности на ПАВЕЦ „Чаира“ е необходимо да се увеличи капацитетът на долния изравнител. За тази цел е пла …нирано изграждането на яз. Яденица в съседната долина, който ще бъде свързан с яз. Чаира чрез реверсивен тунел с дължина около 7 км. Това ще увеличи капацитета на долния изравнител трикратно и ще позволи непрекъсната работа на централата от 24 часа при пълна генераторна мощност.
По предварителни данни изграждането на яз. „Яденица“ струва 70 милиона долара.[2] Строителството е започнато със средства на НЕК-ЕАД и до октомври 2009 г. е изпълнено временно строителство за язовирната стена и е започнато изграждането на свързващия тунел от двете му страни. Към този момент строителството е спряно поради липса на финасиране.“[3]
3. интервю с Димитър Попов, изп.директор на „Енергопроект хидроенергетика“[неработеща препратка], в-к Класа, 20 октомври 2009, стр.16
